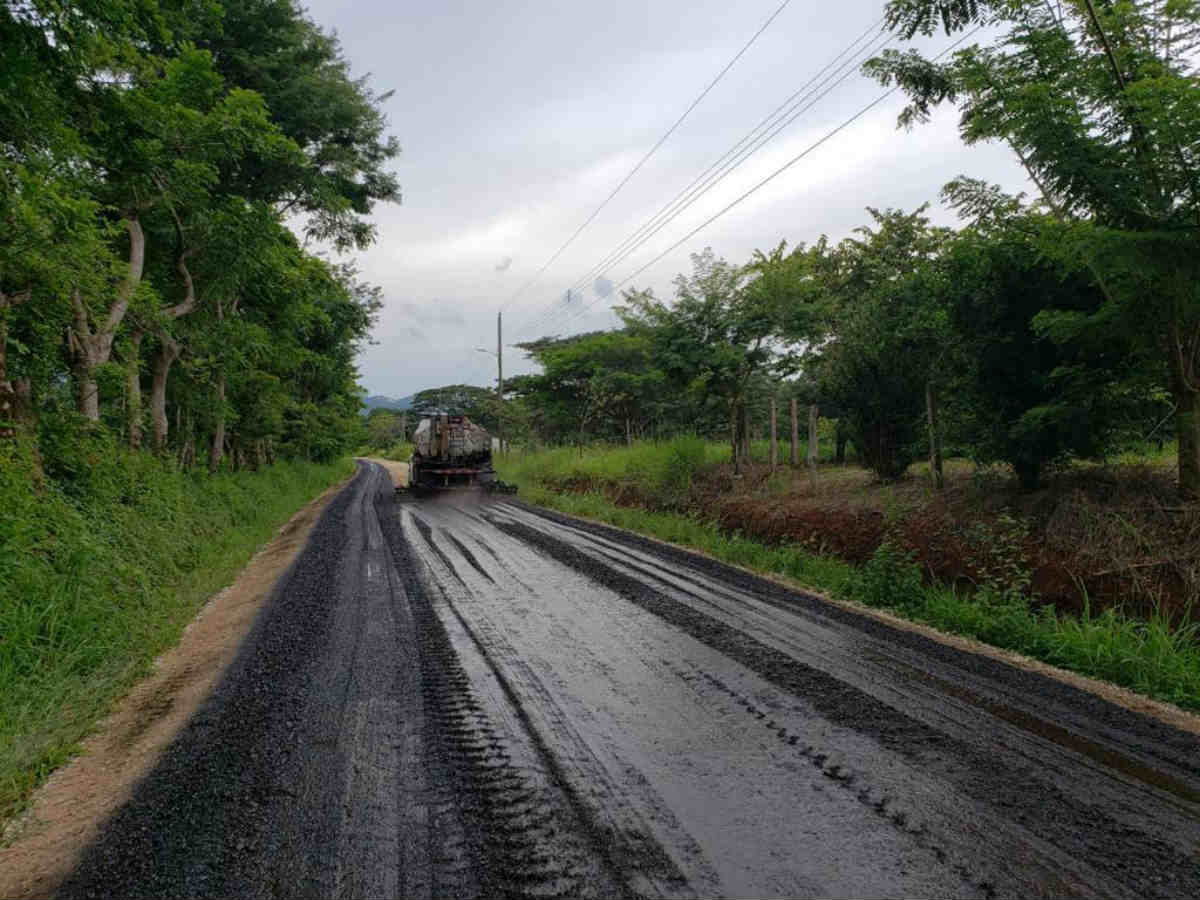

El Ministerio de Obras Públicas y Transportes y el Consejo Nacional (CONAVI) avanzan de manera satisfactoria con los trabajos que ejecutan en trece rutas nacionales en lastre de la provincia de Guanacaste, con trayectos que están pasando a superficies asfálticas y en los que se invierten ₡8.284 millones.

A la fecha ya concluyeron las intervenciones en la ruta nacional 902 -que conecta los cantones de Hojancha y Nandayure- y los trabajos en la ruta nacional 921, Nicoya. Además, está en etapa de recepción el proyecto de la Ruta 907 entre Quebrada Honda y Corralillo, en Nicoya. (Ver tabla adjunta).

Otras cinco intervenciones presentan importantes avances: RN 606 El Dos de Tilarán- Santa Elena (90%); RN 145 Tilarán – Abangares (65%); RN 925 entre Cañas-Tilarán (40%); RN 157 Nicoya (30%), mientras que en la RN 4 tramo entre Santa Cecilia y Birmania, se está en la etapa de acarreo del perfilado, que se colocará con emulsión asfáltica.

Tres obras -que dieron inicio recientemente- se desarrollan en la RN 903 Nandayure (30% avance), RN 901 Hojancha- Nandayure (5%), y RN 938 La Cruz (5%). En octubre, dará inicio la ejecución de la Ruta 906 Corralillo - San Lázaro, Nicoya, y se encuentra en elaboración de contrato del proyecto de la RN 150, entre Talolinga-San Lázaro-Pozas-El Piave, también Nicoya.

"La mejora de caminos es uno de nuestros compromisos para impulsar el desarrollo de Guanacaste. Con el liderazgo del MOPT se ha logrado avanzar en estos trece proyectos cantonales de rutas en lastre, con mejoras de suma importancia para facilitar las actividades económicas de las comunidades y mejorar la calidad de vida de sus poblaciones", señaló la Primera Dama y coordinadora de la Región Chorotega, Claudia Dobles.

Detalle de rutas en ejecución:

Cantón

Ruta Nacional

Tipo de intervención

Intervención lastre (Km)

Intervención, superficie asfáltica (Km)

Inversión



   Estado

Hojancha y Nandayure

902

Trabajos para la atención de la Ruta Nacional No. 902: Hojancha (R.158) - Mercedes (Río Perros) (Lte. Cantonal) - Cruce a Río Ora (Finca Florida) (R. 901) y Carmona (R.161).

26,155

19,2

 ₡997 691 812





Finalizado

Nicoya

921

Trabajos para la atención de la Ruta Nacional No. 921: Barrio San Martín, Nicoya (Ruta 150) – Quiriman (Plaza).

11,315

9,5

 ₡698 698 655





Finalizado

Nicoya

907

Trabajos para la atención de la Ruta Nacional No. 907: Quebrada Honda (R. 18)- Corralillo (R. 906)

12,75

7,5

 ₡875 836 037





100%. Etapa de recepción

Tilarán y Abangares

145

Trabajos para la atención de la Ruta Nacional No. 145: Las Juntas-Marsellesa-El Dos de Abangares-Quebrada.

20,8

20,8

 ₡922 718 859





65% de avance

Nicoya

906

“Trabajos para la atención de la Ruta Nacional No. 906: Corralillo-San Lázaro.

19,815

6,1

 ₡344 725 947



Próximo a iniciar

Cañas y Tilarán

925

Trabajos para la atención de la Ruta Nacional No. 925: Jabilla Abajo (R.1)-Líbano (Cuad. Iglesia)

22,54

22,54

 ₡786 609 040





40% de avance

La Cruz y Upala

4

Trabajos para la atención de la Ruta Nacional No. 4: Birmania – Lte. Prov. Alajuela / Guanacaste(R. Haciendas O Colón) y Santa Cecilia (R.170)

20,715

20,715

 ₡870 062 070

MOPT realiza el acarreo del perfilado para colocarlo con emulsión.

Nicoya

157

Trabajos para la atención de la Ruta Nacional No. 157: Casitas de Nicoya (R.150) – Mansión de Nicoya (R.158)

8,535

7,1

 ₡  979 213

30% de avance.

Nicoya

150

Trabajos para la atención de la Ruta Nacional No. 150: Talolinga – San Lázaro – Pozas – El Piave

20,685

8,5

 ₡ 248 042

En elaboración de contrato.

Nandayure

903

Trabajos para la atención de la Ruta Nacional No. 903: Quebrada Grande (entrada principal) y Vista de Mar (R.902).

29,34

16,5

 ₡751 683 577

30% de avance



Tilarán, Abangares y Puntarenas

606

Trabajos para la atención de la Ruta Nacional No. 606: Santa Elena (final de asfalto) - Quebrada Berros (límite Puntarenas/Guanacaste) -Quebrada Tornos (límite cantonal) - El Dos de Tilarán (r. 145)

15,67

15,67

 ₡ 483 448 792

90% de avance



Hojancha y Nandayure

901

Atención de la Ruta Nacional  No. 901: Santa Marta – Río Ora – San Ramón – Finca Florida.

22,74

11,7

 ₡979 368 250

5% de avance



La Cruz

938

Trabajos para la atención de la Ruta Nacional No. 938: Las Vueltas (RN.1) - La Libertad (Frontera Nicaragua).

10,58

6

 ₡ 572 135 000

5% de avance



Total

241,64

171,825

₡8.284.205.294






Educación

23 Abr 2024

Iveth Stacey Jiménez Vallejos Gana primer lugar del concurso “Cuentos de mi escuela”

Iveth Stacey es estudiante de cuarto de la Escuela Cañas Dulces, de Liberia, su obra “Un sueño...

Salud

22 Abr 2024

Clínica 25 de julio de Hospital Metropolitano ofrecerá especialistas en emergencias médicas 24/7 en beneficio de la comunidad guanacasteca

A partir del 19 de abril, más de 80.000 personas podrán tener acceso a servicios especializados en atención...

Deportes

24 Abr 2024

Tercera fecha del campeonato nacional

650 amantes del voleibol de playa dinamizaron la economía de Sámara

Cultura

10 Abr 2024

Día Mundial del Libro se celebra con conciertos, feria, talleres y mucho más

El Día Mundial del Libro y del Derecho de Autor, que se celebra cada 23 de abril, es una ocasión...

Ambiente

24 Abr 2024

Costa Rica, República Dominicana y Alemania trabajan para garantizar la participación justa y equitativa de beneficios obtenidos del uso de recursos genéticos y bioquímicos de la biodiversidad.

Países se unen en un proyecto de Cooperación Triangular para trabajar en el fortalecimiento de capacidades...
